Stöckacker

Nach ersten Vorbereitungs­arbeiten im Novem­ber und Dezem­ber 2023 haben im Januar 2024 die Bau­arbeiten für die Ver­sorgung des Stöck­acker­quartiers mit klima­schonender Fern­wärme begonnen. Parallel dazu saniert Energie Wasser Bern die Ver­sorgungs­infra­struktur. Die Arbeiten dauern voraus­sichtlich bis Mitte 2026.

Bauetappen im Stöckackerquartier
1abgeschlossen
2abgeschlossen
3abgeschlossen
4abgeschlossen
5abgeschlossen
6abgeschlossen
7Frühling 2026 – Herbst 2026

Aktueller Stand der Bau­arbeiten

Um die Zugänglich­keit des Quartiers nicht zu stark ein­zu­schränken und gleich­zeitig die Bau­phase möglichst effi­zient zu gestal­ten, werden die Bau­arbeiten etappiert und durch zwei Teams parallel aus­geführt. Neben dem Aus­bau der Fern­wärme­ver­sorgung saniert Energie Wasser Bern die Wasser-, Gas- und Strom­leitungen und die Strassen­beleuch­tung. Erste Etappen konnten termin­gerecht abge­schlossen werden. Das Gangloff-Areal ist ans Fern­wärme­netz ange­schlossen, die Haupt­leitung durch die Stöck­acker­strasse ist fertig­gestellt und die Bethlehem­strasse ist unter­quert. Seit Anfang 2025 laufen die Bau­arbeiten in der Werk­gasse. Bis Mitte 2026 werden die rest­lichen Abschnitte in der Werk­gasse sowie die Kehr­gasse west­lich der Stöck­acker­strasse realisiert.

Ab An­fang April bis voraus­sichtlich September 2026

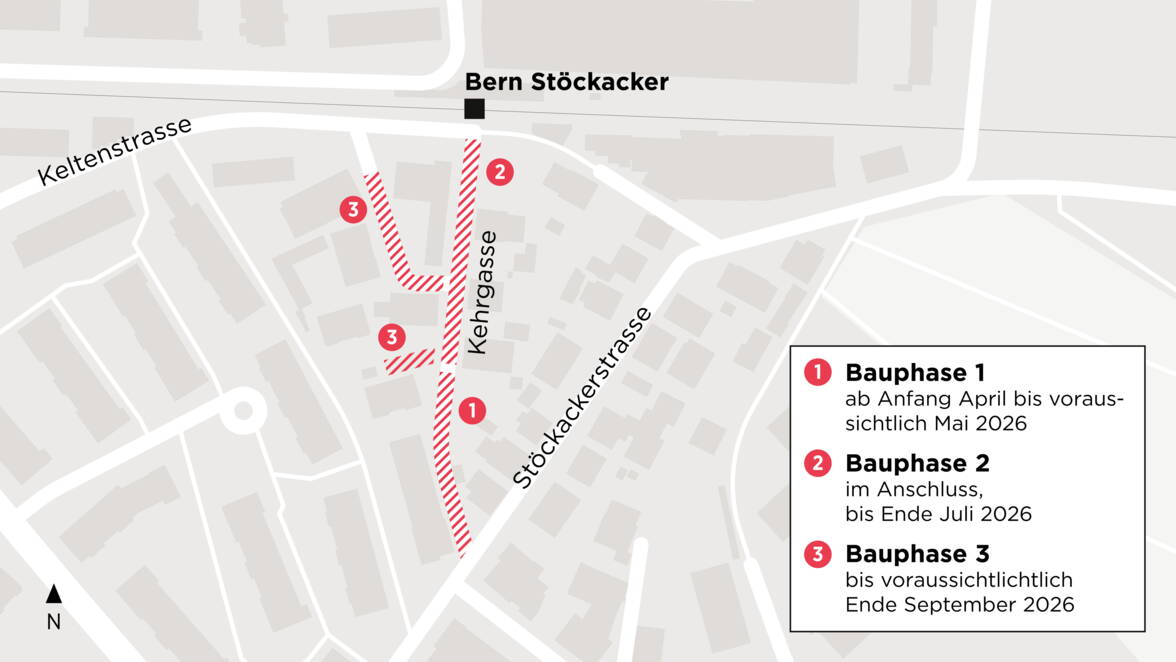

Verkehrseinschränkungen Werkgasse

Für die Dauer der Bau­­arbeiten gilt:

  • Der Zugang zu den Liegenschaften ist zu Fuss und mit dem Velo sichergestellt.

  • Fussgänger*innen und Velofahrer*innen können die Baustellen jederzeit passieren.

  • Für den motorisierten Verkehr sind die Baubereiche in der Kehrgasse im Einbahnverkehr befahrbar. Umleitungen sind fortlaufend signalisiert.

  • Die Ein- und Ausfahrt zu Privatparkplätzen ist sichergestellt. Vereinzelt sind kurze Wartezeiten möglich.

  • Postdienst und Kehrichtentsorgung funktionieren wie gewohnt. Der Kehricht muss an den Abfuhrdaten bis 7 Uhr vor das Haus gestellt werden. Er wird von den Bauteams eingesammelt und weggebracht.


Verkehrseinschränkungen Werkgasse Bauphase 1

Bauphase 1: ab Anfang April bis voraussichtlich Mai 2026
Demnächst werden im Baubereich erste Provisorien errichtet. Die Bauarbeiten für den Fernwärmeausbau und die Sanierung der Versorgungsleitungen beginnen im Bereich der Kreuzung Kehrgasse / Stöckackerstrasse. Sie verlagern sich anschliessend Richtung Bahnhof Stöckacker.


Verkehrseinschränkungen Werkgasse Bauphase 2

Bauphase 2: im Anschluss, bis Ende Juli 2026

Die bei der Kreuzung Kehrgasse / Stöckackerstrasse begonnen Bauarbeiten werden auf dem Abschnitt bis zum Bahnhof Stöckacker fortgesetzt.



Verkehrseinschränkungen Werkgasse

Bauphase 3: bis voraussichtlich September 2026

Teilweise parallel zu den Bauphasen 1 und 2 werden Netzanschlüsse für verschiedene Liegenschaften erstellt. Diese Arbeiten werden kurzfristig angesetzt und nach Möglichkeit frühzeitig angekündigt.
